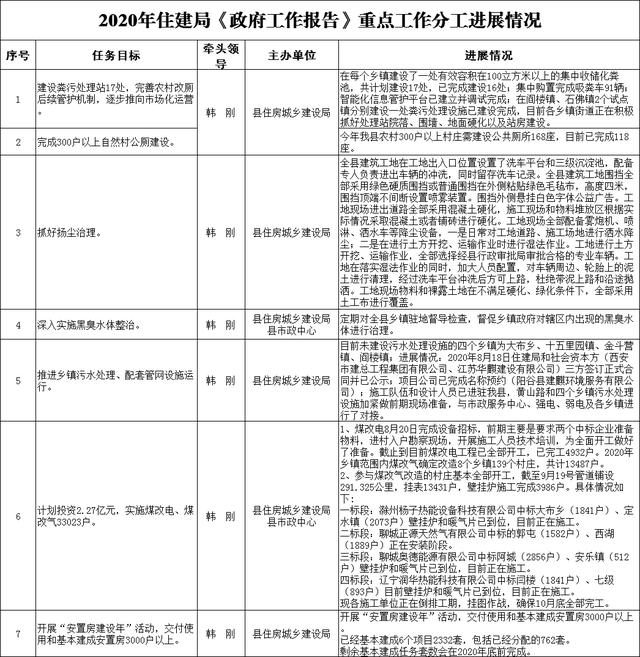

大众网·海报新闻记者从阳谷县人民政府网站上获悉,9月27日,阳谷县人民政府发布了《住建局1-9月份重点任务执行情况》,具体公示内容如下。

山东省聊城市阳谷县人民政府官方网站的简单介绍

一、建设粪污处理站17处,完善农村改厕后续管护机制,逐步推向市场化运营。在每个乡镇建设了一处有效容积在100立方米以上的集中收储化粪池,共计划建设17处,已完成建设16处;集中购置完成吸粪车91辆;智能化信息管护平台已建立并调试完成;在阎楼镇、石佛镇2个试点镇分别建设一处粪污处理设施已建设完成,目前各乡镇街道正在积极抓好处理站院落、围墙、地面硬化以及站房建设。

二、完成300户以上自然村公厕建设。今年我县农村300户以上村庄需建设公共厕所168座,目前已完成118座。

三、抓好扬尘治理。全县建筑工地在工地出入口位置设置了洗车平台和三级沉淀池,配备专人负责进出车辆的冲洗,同时留存洗车记录。全县建筑工地围挡全部采用绿色硬质围挡或普通围挡在外侧粘贴绿色毛毡布,高度四米,围挡顶端不间断设置喷雾装置。围挡外侧悬挂白色字体公益广告。工地现场进出道路全部采用混凝土硬化,施工现场和物料堆放区根据实际情况采取混凝土或者铺砖进行硬化。工地现场全部配备雾炮机、喷淋、洒水车等降尘设备,一是日常对工地道路、施工场地进行洒水降尘;二是在进行土方开挖、运输作业时进行湿法作业。工地进行土方开挖、运输作业,全部选择经县行政审批局审批合格的专业车辆。工地在落实湿法作业的同时,加大人员配置,对车辆周边、轮胎上的泥土进行清理,经过洗车平台冲洗后方可上路,杜绝带泥上路和沿途抛洒。工地现场物料和裸露土地在不满足硬化、绿化条件下,全部采用土工布进行覆盖。

四、深入实施黑臭水体整治。定期对全县乡镇驻地督导检查,督促乡镇政府对辖区内出现的黑臭水体进行治理。

五、推进乡镇污水处理、配套管网设施运行。目前未建设污水处理设施的四个乡镇为大布乡、十五里园镇、金斗营镇、阎楼镇;进展情况:2020年8月18日住建局和社会资本方(西安市建总工程集团有限公司、江苏华麒建设有限公司)三方签订正式合同并已公示;项目公司已完成名称预约(阳谷县建麒环境服务有限公司);施工队伍和设计人员已进驻我县,黄山路和四个乡镇污水处理设施加紧做前期现场准备,与市政服务中心、强电、弱电及各乡镇进行了对接。

六、计划投资2.27亿元,实施煤改电、煤改气33023户。

1、煤改电8月20日完成设备招标,前期主要是要求两个中标企业准备物料,进村入户勘察现场,开展施工人员技术培训,为全面开工做好了准备。截止到目前煤改电工程已全部开工,已完工4932户。2020年乡镇范围内煤改气确定改造8个乡镇139个村庄,共计13487户。

2、参与煤改气改造的村庄基本全部开工,截至9月19号管道铺设291.325公里,挂表13431户,壁挂炉施工完成3986户。具体情况如下:

一标段:滁州杨子热能设备科技有限公司中标大布乡(1841户)、定水镇(2073户)壁挂炉和暖气片已到位,目前正在施工。

二标段:聊城正源天然气有限公司中标的郭屯(1582户)、西湖(1889户)正在安装阶段。

三标段:聊城奥德能源有限公司中标阿城(2856户)、安乐镇(512户)壁挂炉和暖气片已到位,目前正在施工。

四标段:辽宁润华热能科技有限公司中标闫楼(1841户)、七级(893户)目前壁挂炉和暖气片已到位,目前正在施工。

现各施工单位正在倒排工期,挂图作战,确保10月底全部完工。

七、开展“安置房建设年”活动,交付使用和基本建成安置房3000户以上。

已经基本建成6个项目2332套,包括已经分配的762套。

剩余基本建成任务套数会在2020年底前完成。
